Bautagebuch Oktober 3.Woche

Mit der Firma Bohn ist es ein Fiasko. Sie sind weit hinter dem Zeitplan hinterher, die Arbeiten gehen nur langsam voran. Jetzt, wo das Wetter noch gut ist, sind wenig Menschen auf der Baustelle, heute Mittwoch nur ein Mann. Dabei sollte heute die PV-Anlage abgebaut werden. Ist sie natürlich nicht.
Auch der Elekriker ist seit heute, Mittwoch, wieder da. Im Keller sind die Bewegungsmelder installiert, die Leitungen in den Garagen werden weiter verlegt.

Die Dämmarbeiten gehen weiter

Mauerspecht Timo ist nachtaktiv

Bautagebuch Oktober 2.Woche

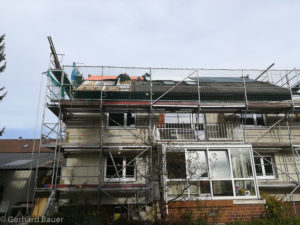

Der Rest der ersten Dachhäfte wird in Angriff genommen. Heute ist noch blauer Himmel, es gibt keine Ausrede!

An der Fassade geht es auch weiter.
Leider ist am Montag kein Elekriker erschienen!

Dienstag: schlechtes Wetter, kein Elektriker. In der Heizung wird noch isoliert und bei Heizkörper im DG der Rücklauf geöffnet. Ansonsten geht es langsam vorwärts, die Fensterbleche kommen dran.

Mit Bohn gab es gestern Ärger, das Badfenster wurde entfernt, viel Dreck hinterlassen und keine Bad Lüftung vorhanden. Und das alles ohne Absprache.

Donnerstag soll das Dach-Badefenster wieder eingebaut werden.
Am Freitag soll der Erdungspunkt erstellt werden.

Freitag: Erdungspunkt erstell.

Bautagebuch September – 2

Sehr geehrter Herr Claussnitzer,
ich bitte (mal wieder!) um dringenden Rückruf (konnte Sie heute bisher nicht erreichen) zur Absprache Beginn der Dacharbeiten im Amselweg 4 in Bayreuth!
Wie letzte Woche besprochen, sollten Sie Ende KW 38 mit den Dacharbeiten beginnen – bis auf das Aufstellen des Dachaufzugs ist aber nichts passiert!
Auch heute ist niemand von Ihnen vor Ort anzutreffen!
Ich erwarte, dass Sie spätestens ab morgen mit Ihren Mitarbeiten vor Ort sind & mit den Arbeiten richtig durchstarten – solange das Wetter so mitspielt!
Ich darf an dieser Stelle nochmals an die im BV vereinbarten Ausführungszeiten erinnern – der WDVSler hat seine Zeiten auch eingeplant & kann diese nicht nach Belieben schieben.
Ich erwarte eine zuverlässige Rückmeldung, dass die Arbeiten auch morgen starten – vielen Dank!

Dann waren plötzlich am nächsten Tag (24.9.) immerhin 2 Arbeiter da!
Die Fensterbauer haben des letzte Fenster im 1. OG eingebaut (Esszimmer ein ganzer Tag). Elektriker waren im Treppenhaus unterwegs

25.9. Das Treppenhausfenster wird montiert

26.9. Bohn ist mit 5 Arbeitern vor Ort, Bechert macht Dreck im Keller und die Fensterbauer befestigen Rolladendeckel im 1.OG.

27.9. Es geht weiter mit Fenster, Dach und Elektrik.

Bautagebuch September 2019

Letzte Woche (29.8. / 30.8.) Elektro-Installation der Heizung

und Kaminsanierung mit Anschluß der Heizung an den Kamin.

2.9. Gerüstaufbau Garage und Entfernen des Garagendachs

3.9. – 5.9. Fa. Bohn Garagendach-Neueindeckung

9.9. Beginn Fassadenabbruch bis 12.9.

11.9. Elektriker beginnt und 12.9. Fensterbauer

13.9. Inbetriebnahme der Heizung

17.9. Letztes Fenster im Erdgeschoss (Blumenfenster) eingebaut, es fehlen noch Leisten und Rollodeckel .

18.9. Beginn der Fensterarbeiten im 1.OG. Morgen soll Firma Bohn mit den Dacharbeiten beginnen. Die Firma Bechert war heute nicht zu Gang, Treppenhaus ist geschlitzt und zur Garage auch durchgebohrt.

19.9. Weiter Fenstereinbau im 1.OG. Bohn hat den Lastenaufzug aufgebaut. Keine Elektriker vor Ort. ☹️

auch am 20. und 23.9. nur die Fensterbauer da.
Pellets sind am 23.9. eingefüllt und die Heizung in Betrieb genommen worden.

Heizkessel
Pellet-Tank

Bautagebuch 2. Woche

Bisher steht der Pufferspeicher und der Brenner, sind verrohrt und warten auf den Elektriker. Der Kaminbauer kommt erst in der letzten August-Woche und die Pelletzuführung muss erst noch geliefert und dann eingebaut werden.

Bautagebuch Tag 4-5

Bis auf fehlende Heizkörper sind jetzt alle montiert.

Der ehemalige Heizöl-Tankraum ist dank Timo gestrichen, die Anfänge des Pelletlagers kann man auch schon bewundern.

Im Heizkeller stehen schon mal der Brenner und der Pufferspeicher und warten auf Anschlüsse aller Art. Der Kaminbauer will auch nächste Woche kommen.
